Смета на ремонт выросла в два раза — что делать, зависит от одного слова в договоре. Если смета названа твёрдой или её вид не указан вовсе, она считается твёрдой, и подрядчик не вправе требовать доплаты. Рост цены объясняют «вскрывшимися» работами, о которых не предупреждали. За первые шесть месяцев 2025 года в Комитет по защите прав потребителей поступило более 37 тысяч обращений, большая часть по рознице (41,2%) и электронной коммерции (26,3%).

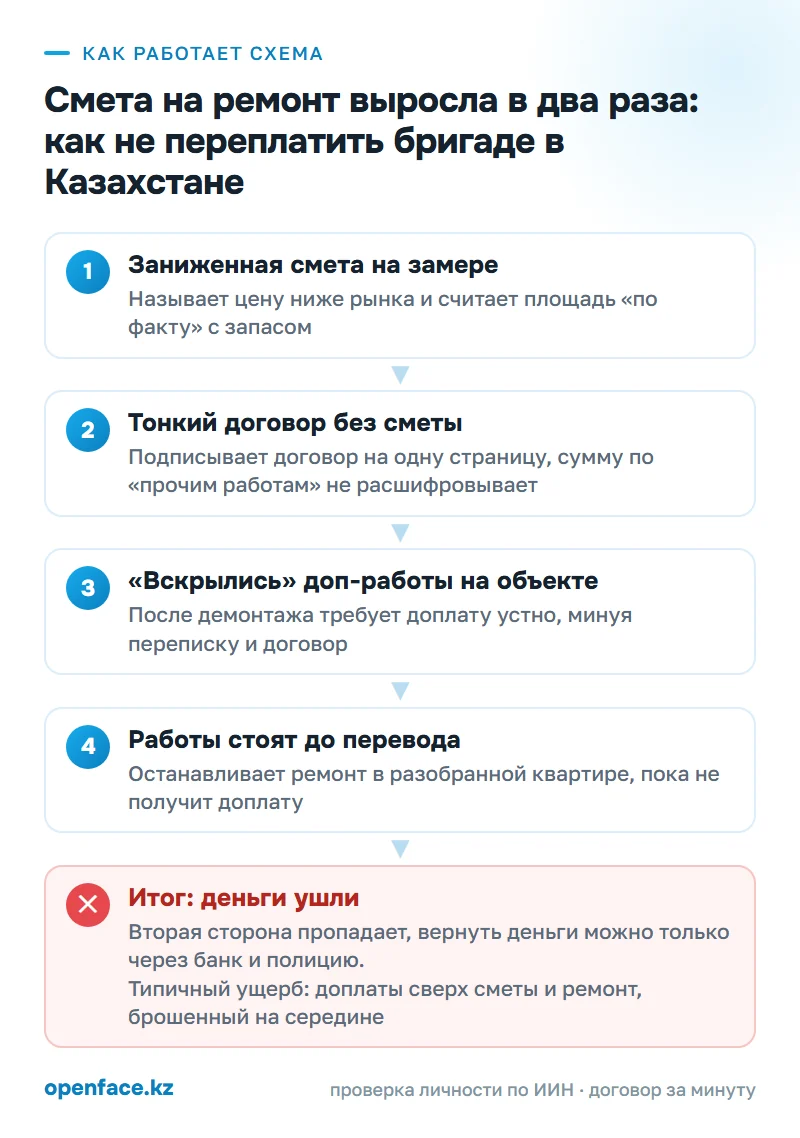

Как работает схема

Начинается всё на замере. Бригада называет сумму заметно ниже других предложений, соглашается выйти хоть завтра и обещает уложиться в полтора месяца. Низкая цифра на входе работает как рассрочка наоборот, недостающее доберут по ходу работ. Там же на замере площадь считают в свою пользу. Вместо метров из технического паспорта в смету идут метры «по факту», с нишами, откосами и коэффициентами, которые вслух не проговариваются. Цена за квадрат остаётся честной, а квадратов становится больше.
Дальше идёт бумага, которой почти нет. Договор на одну страницу без приложения, смета в мессенджере картинкой, строки вроде «прочие работы» и «материалы» одной суммой. Такая строка растягивается на любую цифру, потому что никто не договорился, что именно в неё входит.
Через две-три недели, когда демонтаж сделан и квартира разобрана, появляются дополнительные работы: кривые стены под штукатурку, гнилые трубы, лишнее штробление, «стяжку надо перелить». Разговор о деньгах идёт на объекте, между делом, и в переписке от него не остаётся ничего. Параллельно просят деньги на материалы наличными и не приносят чеков, а следующий транш закрывает дыру от предыдущего.
Если заказчик спорит, работы останавливают. Разобранная квартира, в которой негде жить, давит сильнее любых аргументов, и человек платит, чтобы ремонт просто закончился. Это вторая половина того же сюжета, что и исчезнувший аванс. В первом варианте бригада берёт деньги и пропадает, здесь она никуда не исчезает и именно этим держит вас.
Как это выглядит со стороны заказчика, рассказала порталу BAQ.KZ блогер Нагима Настевич. Дом она купила в октябре, тогда же подписала договор с бригадой, и на этом ремонт остановился. «В итоге прошло уже четыре месяца, а результат нулевой. Работ фактически не сделано, зато из нас успели взять очень немалую сумму», — говорит она. Дальше в том же материале она описывает, почему, на её взгляд, такие дела не становятся уголовными. «То есть если бы они взяли все деньги и просто исчезли, тогда это была бы „уголовка“», — сказала Настевич. Это оценка потерпевшей, а правило квалификации другое. Граница проходит по умыслу на момент получения денег, потому что статья 190 УК РК говорит о хищении путём обмана. Заход бригады на объект сам по себе ни от чего не освобождает и спор о цене в уголовное дело не превращает.
Крайняя форма того же поведения выглядит так. В том же материале BAQ.KZ заказчик ТОО «KEN Remont» рассказал, что по договору на ремонт «под ключ» почти на 7 миллионов тенге двумя траншами внёс около 5 миллионов, получил взамен PDF-проект от дизайнера, после чего компания перестала выходить на связь. Здесь смету не завышали и доплату не требовали, деньги просто взяли и работы не начали. Такой сюжет уже уголовный, и он разобран отдельно.

По каким признакам её видно
| Что происходит | Почему это подозрительно | Что сделать в ответ |
|---|---|---|
| «У нас выйдет дешевле, можем начать хоть завтра» | Разница в цене видна сразу, а из чего она взялась — нет: в дешёвой смете обычно отсутствуют подготовка стен, вывоз мусора и расходники, которые потом выставят отдельными счетами | Попросите смету с объёмами по каждой позиции и сравните с двумя другими бригадами |
| «Считаем по факту, там же ниши и откосы» | Площадь стен и потолка умножается на цену за квадрат, поэтому приписанные метры дорожают не одну позицию, а всю отделку разом: штукатурку, грунт, шпаклёвку, покраску | Сверьте площадь по техпаспорту с egov.kz и пересчитайте спорные позиции рулеткой |
| В смете есть строки «прочие работы» и «материалы» одной суммой | Сравнить такую строку не с чем ни вам, ни потом суду: в ней нет ни объёма, ни цены за единицу, а значит, нет и переплаты, которую можно посчитать | Требуйте расшифровку: позиция, объём, единица измерения, цена за единицу |
| Договора нет либо он на одну страницу без сметы-приложения | Без подписанного объёма спор сводится к «вы сами так говорили» | Подпишите договор со сметой-приложением, по экземпляру каждой стороне |
| «Там дороже вышло, добавь сегодня» — голосовым или на объекте | Допсоглашения после такого разговора не появляется, и через месяц у вас остаётся запись без объёмов, цен и даты начала работ | Ответьте письменно и попросите письменный расчёт добавленных работ |
| Деньги на материалы берут наличными и не приносят чеки | Без чеков невозможно проверить, что куплено и по какой цене | Закупайте материал сами или у поставщика напрямую, оплату проводите переводом с назначением платежа |
| Работы останавливают до перевода денег | Разобранная квартира используется как рычаг давления | Снимите состояние объекта на фото и видео с датой и направьте претензию |
| Акт по завершённому этапу не подписывают | Без акта этап не закрыт, а гарантийный срок не начинается | Принимайте работы поэтапно и подписывайте акт по каждому этапу |
Смета на ремонт выросла в два раза: обязаны ли вы доплачивать
Ответ упирается в вид сметы. Гражданский кодекс делит цену работы на приблизительную и твёрдую, и при отсутствии других указаний в договоре она считается твёрдой. Подрядчик не вправе требовать увеличения твёрдой цены (твёрдой сметы), а заказчик не вправе требовать её уменьшения, в том числе когда в момент подписания нельзя было предусмотреть полный объём работ. Кривые стены, обнаруженные после демонтажа, попадают ровно в это правило. Риск того, что объём окажется больше ожидаемого, лежит на подрядчике.
У приблизительной сметы правила другие, но и они работают в пользу заказчика. Если понадобились дополнительные работы и из-за них цена существенно превышается, подрядчик обязан своевременно предупредить об этом и приостановить работу; заказчик, не согласившийся на превышение, вправе отказаться от договора, оплатив выполненную часть. Если предупреждения не было, а счёт принесли задним числом, подрядчик обязан выполнить договор по прежней цене. Услышав «доплати сегодня, иначе завтра не выйдем», письменно попросите сослаться на пункт договора и приложить расчёт добавленного объёма.
С работами, которых вы не заказывали, проще. Ремонт квартиры для личных нужд, который делает предприниматель, закон относит к бытовому подряду, а в нём навязывать заказчику дополнительные возмездные работы запрещено, и при нарушении этого правила заказчик вправе отказаться от их оплаты. Законный путь к росту цены один: письменное допсоглашение, где перечислено, что именно добавляется, в каком объёме и за сколько. Всё остальное — переговоры, а не обязанность.
Одно исключение закон подрядчику по твёрдой смете всё же даёт. Это существенное возрастание стоимости материалов и оборудования после заключения договора. Даже тогда он не может просто пересчитать счёт. Подрядчик вправе требовать увеличения цены, а при вашем отказе добиваться расторжения договора через суд, но останавливать работы он права не получает. Если же деньги брали, вообще не собираясь ничего делать, разговор переходит в другую плоскость, и про границу между мошенничеством и гражданским спором написано отдельно.
Как узнать наверняка, до того как переводить
Есть способ узнать, честный перед вами человек или нет, не переводя ни тенге и не споря в переписке.
Создайте сделку в OpenFace и укажите номер исполнителя. Ему придёт SMS со ссылкой, и вы оба подтвердите личность по ИИН и лицу через государственную базу. Сумма, сроки и условия запишутся в договор, который обе стороны подпишут кодом из SMS.
Отказ второй стороны это и есть ответ. Честному человеку проверка ничего не стоит и занимает минуту. Тот, кто прячется за чужим номером или объявлением, её не пройдёт и не согласится.
Если деньги уже ушли, дальше по шагам.
Что делать, если бригада требует доплату
Если вы читаете это с разобранной квартирой и требованием перевести деньги сегодня: начните с первого пункта, остальное дочитаете вечером.
- Первый час. Не платите на месте. Скажите, что решение примете после письменного расчёта, и попросите прислать перечень дополнительных работ с объёмами, ценой за единицу и ссылкой на пункт договора. Переписка в мессенджере остаётся письменным доказательством, устный разговор на объекте не оставляет следа.
- Тот же день. Откройте договор и смету и посмотрите, есть ли слово «приблизительная». Сверьте площадь по техпаспорту квартиры, который заказывается на egov.kz, с той, из которой считали смету, и пересчитайте спорные позиции рулеткой вместе с бригадиром, снимая замеры на телефон.
- Первые три дня. Ответьте письменно: по твёрдой смете цена зафиксирована и увеличению не подлежит; работы, которые вы не заказывали, оплачивать вы не обязаны. Если часть добавленных работ действительно нужна, предложите оформить на них допсоглашение с ценой и сроком. Отправьте ответ тем же каналом, где идёт переписка, и продублируйте на почту.
- От трёх до десяти дней. Зафиксируйте состояние квартиры на фото и видео с датой, а по завершённым этапам подпишите акт по каждому этапу, оговорив в нём все видимые недостатки. Непринятые работы и деньги, ушедшие на материалы без чеков, перечислите в претензии и отправьте её заказным письмом с уведомлением на адрес из договора.
- Если работы бросили. Назначьте разумный срок для устранения недостатков и окончания работ, а после его истечения письменно откажитесь от договора либо поручите доделку другой бригаде за счёт прежней. Статья 627 ГК РК даёт вам выбор, и убытки можно требовать в обоих случаях. Смета новой бригады и чеки складываются в сумму убытков, которую потом считает суд. Основание для заявления в полицию появляется там, где деньги взяли и к работам фактически не приступали.
- Дальше. На подрядчика-предпринимателя подаётся обращение в Комитет по защите прав потребителей. Это досудебный канал, и поданное обращение фиксирует спор до иска. Параллельно готовьте иск о возврате переплаты и взыскании убытков; срок на обращение в суд — три года. Если деньги взяли и к работам фактически не приступали, подавайте заявление о мошенничестве по номеру 102 или через qamqor.gov.kz.
Про шансы честно. Деньги, отданные за реально выполненные работы, вернуть не получится, и спорить есть смысл о переплате и о невыполненном. Исход решают бумаги: подписанная смета с объёмами, акты по этапам и переписка с датами. При одних устных договорённостях и переводах без назначения платежа суду не с чем сравнивать заявленную цену.
Как защититься в следующий раз
- Пропишите в договоре, что смета твёрдая, а любые дополнительные работы выполняются только по письменному допсоглашению. — Требуйте смету-приложение с объёмами: позиция, количество, единица измерения, цена за единицу, итог по разделу. Одна строка «ремонт под ключ» на несколько миллионов не годится. — Сверьте площадь из сметы с техпаспортом до подписания договора, пока стены ещё целы и пересчитать можно спокойно. — Разбейте оплату на этапы и платите после приёмки каждого по акту, а материалы закупайте сами или требуйте чеки на каждую закупку. — Впишите в договор право устранять недостатки своими силами, иначе статья 635 ГК РК не даст вам взыскать расходы на переделку. — Проверьте, кто перед вами: удостоверение личности мастера или БИН компании с проверкой регистрации ИП и ТОО на egov.kz, плюс один законченный объект вживую и разговор с тем заказчиком без прораба рядом. Подробный порядок — в инструкции, как проверить человека перед сделкой. — Переводите деньги только тому, кто подписал договор, и указывайте в назначении платежа «аванс по договору подряда от такого-то числа, этап 1».
Личность подрядчика и цену работ стоит зафиксировать до первого перевода. Проверка второй стороны по ИИН и подписанный онлайн договор, как в OpenFace, фиксируют, с кем и о какой сумме вы договаривались. Именно этого обычно и не хватает в суде.
Что говорит закон
Ремонт квартиры — это договор подряда. По статье 616 ГК РК подрядчик обязуется выполнить по заданию заказчика определённую работу и сдать её результат в установленный срок, а заказчик обязан принять результат и оплатить цену работы. Когда работу для личных и бытовых нужд выполняет предприниматель, применяется параграф о бытовом подряде. Статья 640 ГК РК относит такой договор к публичным, а статья 641 запрещает навязывать заказчику дополнительные возмездные работы и разрешает отказаться от их оплаты.
Ключевая норма для спора о цене — статья 621 ГК РК. Смета, составленная подрядчиком, становится частью договора с момента её подтверждения заказчиком, а цена работы «может быть приблизительной или твердой», причём при отсутствии других указаний в договоре она считается твёрдой. Пункт 5 этой статьи запрещает подрядчику требовать увеличения твёрдой цены даже тогда, когда при заключении договора нельзя было предусмотреть полный объём работ, и оставляет ему при существенном подорожании материалов только один выход: требовать увеличения цены, а при отказе заказчика добиваться расторжения договора. Пункты 3 и 4 посвящены приблизительной смете: при необходимости дополнительных работ и существенном превышении цены подрядчик обязан своевременно предупредить заказчика и приостановить работу, а если он этого не сделал, договор придётся выполнить по прежней цене.
Аванс подрядчик вправе требовать, только если это написано в договоре или прямо разрешено законодательными актами — статья 623 ГК РК. Когда предварительная оплата не оговорена, вы платите после окончательной сдачи результата, и то при условии, что работа сделана надлежаще и в срок. Отсюда и смысл разбивки на этапы: чем меньше денег ушло вперёд, тем меньше предмет спора.
Проверять ход и качество работ вы можете во всякое время, не вмешиваясь в саму работу, — это статья 627 ГК РК. Там же два выхода на случай, когда всё идёт не так. Если подрядчик не приступил вовремя или тянет настолько, что к сроку явно не успеет, вы отказываетесь от договора и требуете убытки. Если стало очевидно, что работа выйдет негодной, сначала назначается разумный срок на устранение, а после его истечения — отказ от договора либо переделка силами третьего лица за счёт подрядчика, тоже с убытками.
Принимать работу нужно по акту, оговаривая в нём недостатки: по статье 630 ГК РК на явные дефекты, принятые молча, сослаться потом не выйдет. За ненадлежащее качество отвечает статья 635 — безвозмездное устранение недостатков, соразмерное уменьшение цены или возмещение ваших расходов на исправление. Последний вариант работает, только если право устранять недостатки своими силами прямо прописано в договоре. Там же, в особенной части ГК РК, находится статья 953, которая обязывает вернуть неосновательное обогащение, например деньги, взятые за работы, которые так и не были выполнены.
Сделку дороже ста месячных расчётных показателей закон требует оформлять письменно, это статья 152 ГК РК, исключение только для тех, что исполняются при самом совершении. Сто МРП в 2026 году составляют 432 500 тенге при размере показателя 4 325 тенге по Закону РК «О республиканском бюджете на 2026–2028 годы». Ремонт дороже этой суммы требует письменной формы договора. Срок на иск даёт статья 178, он равен трём годам. Неустойку за неправомерное пользование вашими деньгами считают по статье 353, исходя из базовой ставки Национального Банка. Тексты этих норм опубликованы в общей части ГК РК. Уголовная граница проходит по статье 190 УК РК, где мошенничеством названо хищение чужого имущества или приобретение права на него путём обмана либо злоупотребления доверием. Спор о завышенной смете сам по себе под эту статью не подпадает, а вот собранные и не потраченные на ремонт деньги при полном отсутствии работ уже дают повод для заявления.
Как OpenFace защищает от этой схемы
В этой схеме обман держится на том, что вы не знаете, кто на другой стороне, и ничего не зафиксировано. OpenFace убирает обе опоры: перед сделкой обе стороны подтверждают личность по ИИН через государственную базу с проверкой живого лица, а условия, суммы и сроки записываются в договор, который обе стороны подписывают кодом из SMS. Аноним не пройдёт проверку, а тот, кто прошёл, оставляет след.
Предложите исполнителю пройти проверку до перевода. Честному человеку согласие ничего не стоит, а отказ говорит сам за себя.
Проверить исполнителя за минуту → При регистрации на счёт зачисляется 5 000 ₸, первые сделки за счёт бонуса. Вход по номеру телефона.Частые вопросы
Можно ли не платить за допработы, которые я не заказывал?
Если смета твёрдая, подрядчик не вправе требовать увеличения цены, даже когда при заключении договора нельзя было предусмотреть весь объём работ. В бытовом подряде статья 641 ГК РК прямо запрещает навязывать заказчику дополнительные возмездные работы, а при нарушении этого правила заказчик вправе отказаться от их оплаты. Платить нужно за то, что вы согласовали письменно.
Смета на ремонт выросла в два раза — что делать в первую очередь?
Не переводите деньги в день разговора и попросите письменный расчёт: какие работы добавились, в каком объёме и по какой цене. Затем откройте договор и посмотрите, названа ли смета приблизительной. Если такого слова нет, по статье 621 ГК РК цена считается твёрдой, и рост цены — это просьба, а не обязанность.
Как проверить, что бригада не завысила площадь квартиры?
Сравните площадь из сметы с техническим паспортом квартиры: его можно заказать на egov.kz. Отдельно пересчитайте площадь стен и потолка, из которой считались штукатурка, покраска и плитка, — именно здесь набегают лишние метры. Расхождение в смете и в техпаспорте — повод требовать перерасчёт до продолжения работ.
Бригада бросила ремонт и требует деньги за уже сделанное. Платить?
За фактически выполненный и принятый объём заплатить придётся, но только за него и по ценам из сметы. Примите работы по акту, оговорите в нём все недостатки и вычтите стоимость того, что не сделано или переделывается. Разницу между сметой прежней бригады и ценой доделки у новой можно взыскивать как убытки.
Что должно быть в договоре, чтобы цена ремонта не выросла?
Смета-приложение с перечнем работ, объёмом в единицах измерения и ценой за единицу, прямое указание, что смета твёрдая, и запрет на выполнение дополнительных работ без письменного допсоглашения. Отдельными пунктами — сроки по этапам, порядок приёмки с актом и правило, что материалы закупает заказчик либо подрядчик отчитывается чеками.
Завышение сметы — это мошенничество или гражданский спор?
Граница проходит по умыслу на момент получения денег, а не по тому, зашла бригада на объект или нет. Уголовная статья появляется там, где деньги брали без намерения выполнять работу: это хищение путём обмана по статье 190 УК РК. Пока работы начаты и подрядчик на связи, спор о цене остаётся гражданским: претензия, иск, взыскание убытков.
Источники
- BAQ.KZ, 21.08.2025: Как обманывают казахстанцев на ремонтах квартир
- Гражданский кодекс РК (Особенная часть): подряд, цена работы и смета, бытовой подряд
- Гражданский кодекс РК (Общая часть): письменная форма сделки, исковая давность, неустойка
- Уголовный кодекс РК: статья 190 «Мошенничество»
- Закон РК от 8 декабря 2025 года № 239-VIII «О республиканском бюджете на 2026–2028 годы»: МРП с 1 января 2026 года — 4 325 тенге
